Combien de temps faut-il pour que le béton sèche lors du scellement d’un poteau ?

La réussite d’un scellement de poteau repose sur le bon équilibre entre temps, conditions et techniques. Si le temps est un facteur incontournable, il ne se limite pas au simple délai avant l’utilisation. La durabilité et la solidité de l’installation en dépendent. Entre la prise initiale du béton et son durcissement complet, plusieurs étapes critiques doivent être maîtrisées. Le respect de ces étapes garantit à chaque fois un résultat optimal, qu’il s’agisse de clôtures, pergolas ou portails. Ce guide se propose d’éclairer les nombreuses facettes du temps nécessaire au séchage du béton pour vos scellements et comment chaque paramètre peut influencer ce délai, ainsi que la qualité de l’ouvrage final.

Les facteurs déterminants pour le temps de séchage du béton lors du scellement d’un poteau #

Le temps de séchage du béton ne s’improvise pas ; il varie selon une série de facteurs intrinsèques et extrinsèques. En premier lieu, la nature même du poteau joue un rôle. Le choix entre bois, métal ou PVC influe sur les interactions à la liaison entre le béton et le matériau. Par exemple, les poteaux en bois absorbent une certaine humidité, ce qui peut allonger légèrement le temps de prise comparé aux poteaux métalliques ou en PVC plus stables.

La dimension et la section du poteau, ainsi que la profondeur et le diamètre du trou de scellement, modifient la quantité de béton utilisée et, par conséquent, les conditions de séchage. Un trou plus profond et large signifie un volume de béton plus important qui demandera un temps plus long pour atteindre une prise satisfaisante.

À lire Dalle alvéolée : explorons ses points forts et ses limites

Enfin, les conditions climatiques extérieures sont déterminantes. Une température comprise entre 15°C et 25°C et une humidité avoisinant 50 à 60 % sont idéales afin d’accélérer la prise du béton. Le vent modéré facilite l’évacuation de l’humidité, tandis que la pluie peut retarder considérablement la solidification. Protéger le scellement avec une bâche en cas de pluie est alors conseillé pour éviter toute altération du béton en cours de séchage.

  • Type et matière du poteau (bois, métal, PVC)
  • Dimensions du poteau et du trou (profondeur, diamètre)
  • Conditions climatiques (température, humidité, vent, pluie)
  • Volume de béton à couler
Facteur Impact sur le séchage Remarque
Type de poteau Allongement ou accélération du temps de séchage Le bois absorbe plus l’humidité que le métal ou PVC
Dimensions du scellement Volume plus important égale temps plus long Profondeur recommandée = 1/3 hauteur hors sol
Température Entre 15 et 25 °C favorise la prise rapide Au-delà, la prise peut être irrégulière
Humidité et pluie Humidité modérée favorise prise uniforme Pluie retarde le durcissement
découvrez le temps nécessaire pour que le béton sèche efficacement lors du scellement d’un poteau, ainsi que des conseils pour garantir une fixation solide et durable.

Les étapes essentielles du séchage du béton pour un scellement de poteau stable et durable #

Le processus de séchage du béton suit plusieurs phases clés. D’abord, la prise initiale intervient généralement entre 24 et 48 heures. C’est durant ce laps de temps que la pâte bétonneuse passe d’un état plastique à un état rigide capable d’assurer la stabilité du poteau. La phase suivante est le durcissement progressif qui peut s’étendre de 7 à 10 jours, période durant laquelle la résistance du béton augmente progressivement.

Enfin, la cure complète aboutit au durcissement maximal autour de 28 jours. Celle-ci correspond au moment où le béton atteint sa résistance maximale prévue, capable de supporter les contraintes statiques et dynamiques importantes.

Durant toute cette période, il est crucial d’assurer la stabilisation du poteau afin d’éviter tout mouvement pouvant compromettre l’ouvrage. Installer un étayage robuste et vérifier régulièrement l’aplomb du poteau évite tout vrillage ou inclinaison. Cela est particulièrement vrai les premières 24 heures où le béton est encore très malléable.

À lire Guide pratique pour retrouver une Déclaration Abandon d’Activité de Construction de Travaux (DAACT

  • Prise initiale : 24 à 48 heures
  • Durcissement progressif : 7 à 10 jours
  • Durcissement complet : 28 jours
  • Stabilisation : étayage dès le départ jusqu’à fin prise
Phase Durée moyenne Actions recommandées
Prise initiale 1 à 2 jours Etayage, vérification aplomb
Durcissement 7 à 10 jours Protection contre intempéries, humidification douce si chaud
Cure complète 28 jours Pas de charge lourde, maintien température stable

Cette chronologie ne permet pas seulement un scellement immédiat efficace ; elle garantit également la résistance pérenne de vos poteaux face aux contraintes climatiques et mécaniques.

Comment les conditions climatiques influencent-elles le temps de séchage du béton pour poteau ? #

Les conditions environnementales affectent considérablement la cinétique du séchage du béton. Une température dans une fourchette modérée, de 15 à 25°C, est idéale. Sous cette plage, les réactions chimiques du béton se produisent à un rythme stable, assurant une prise progressive et homogène. En revanche, une température trop basse ralentit l’hydratation du ciment, prolongent la période de prise et fragilisant potentiellement la structure.

Lorsque la température est trop élevée, la déshydratation du béton s’accélère trop vite, ce qui peut provoquer des fissures de retrait en surface. L’humidité ambiante entre 50% et 60% est optimale. Un taux trop sec induit une évaporation excessive de l’eau nécessaire à la réaction chimique, alors qu’une humidité trop élevée empêche l’évacuation naturelle de l’eau en surplus.

Le vent exerce un double effet. Un vent modéré aide au séchage, mais un vent trop fort déshydrate la surface trop rapidement, ce qui provoque des fissures voire une diminution de la résistance finale. Enfin, la pluie est la contrainte la plus critique à éviter le premier jour de prise. En cas de précipitations, l’usage d’une bâche ou d’un film plastique est conseillé pour protéger le béton en cours de durcissement.

À lire Durée de séchage d’une dalle en béton après un sinistre lié à l’eau : tout ce qu’il faut savoir

  • Température idéale : 15-25 °C
  • Humidité recommandée : 50-60 %
  • Vent : modéré pour éviter la déshydratation trop rapide
  • Pluie : à proscrire durant les premières 48 heures
Condition Effet sur séchage Conseils
Température basse Accélération retardée du durcissement Utiliser bétons adaptés ou chauffage si nécessaire
Température élevée Risques de fissuration superficielle Maintenir humidité et protection
Vent fort Séchage excessif en surface Positionner au vent ou protection physique
Pluie Imprégnation et faiblesse béton Protéger avec bâches imperméables

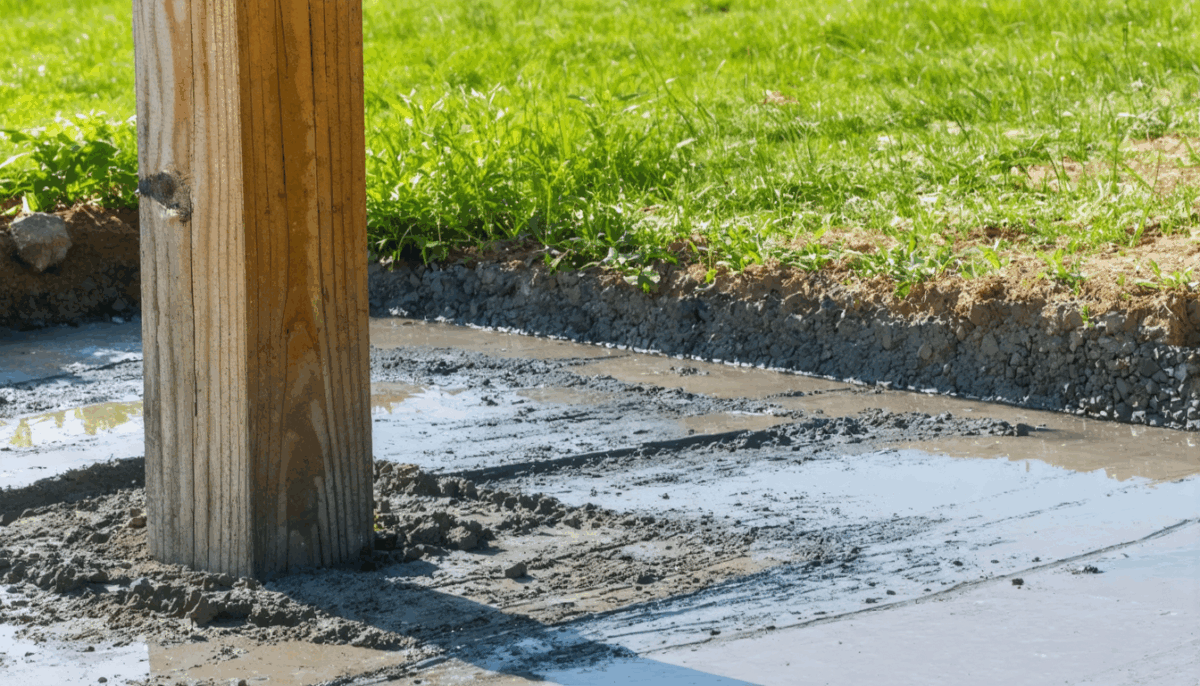

découvrez combien de temps il faut attendre pour que le béton sèche lors du scellement d'un poteau, ainsi que les facteurs influençant le temps de séchage pour garantir une installation solide et durable.

Les erreurs fréquentes à éviter lors du séchage et scellement d’un poteau béton #

Nombreuses sont les erreurs qui peuvent compromettre la solidité finale du scellement de poteau en béton. L’une des plus répandues est l’excès d’eau dans le mélange. Un béton trop dilué perd en résistance et résiste mal aux contraintes mécaniques ou climatiques. À l’inverse, un béton trop sec est difficile à couler et risque de créer des vides dans la masse.

L’application prématurée de charges est également à bannir : que ce soit le poids d’une clôture, d’un portail ou d’une pergola, il faut absolument attendre que le béton ait atteint une résistance suffisante, soit à minima 7 jours pour des charges légères, et idéalement 28 jours pour des charges lourdes.

Enfin, l’étayage doit être assuré rigoureusement au départ et retiré uniquement lorsque le béton a durci assez pour maintenir la position du poteau sans déformation. Des mouvements, vibrations ou retrait prématuré peuvent entraîner un penchant, voire la fragilisation structurelle.

  • Éviter l’excès d’eau lors du mélange pour conserver résistance
  • Ne pas charger prématurément les poteaux scellement en cours de prise
  • Assurer un étayage solide et stable durant la phase initiale
  • Protéger des intempéries pour préserver la qualité du béton
Erreur fréquente Conséquence Conseil
Trop d’eau dans le mélange Béton faible et friable Respecter dosages recommandés
Charges trop précoces Déformation ou fissurage Attendre au moins 7 jours
Étayage insuffisant Poteau dévié ou instable Installer et vérifier régulièrement
Absence de protection pluie Retard de prise et faiblesse Mettre bâches imperméables

Les types de béton et leur impact sur le temps de séchage pour scellement de poteau #

Le choix du béton est crucial pour adapter le temps de prise in situ. Les bétons standards proposés par des fabricants renommés tels que Lafarge, Ciments Calcia, Holcim, ou encore Vicat, ont une prise initiale généralement comprise entre 24 à 48 heures et un durcissement complet à 28 jours. Ces bétons garantissent robustesse et pérennité.

À lire Combien de temps faut-il attendre pour que le béton sèche lors du scellement d’un poteau ?

Pour les projets demandant une mise en service rapide, des bétons rapides ou ultra-rapides existent, proposés aussi par des acteurs comme EQIOM ou Weber. Ils permettent une prise initiale en 1 à 6 heures et un durcissement pouvant se faire en 7 à 15 jours. Ces bétons spéciaux sont souvent employés pour les chantiers sensibles ou en milieu urbain.

Le dosage de l’eau et le type de ciment, souvent issus d’innovations des groupes tels que MAPEI, Sika ou PRB, influencent également la vitesse et la qualité du durcissement. Ainsi, certains additifs permettent d’accélérer la prise sans altérer la résistance finale, d’autres favorisent la résistance aux agressions chimiques ou au gel. Il est important de bien choisir le béton et les matériaux complémentaires selon les usages précis du poteau scellé.

  • Béton standard : prise 24-48 h, durcissement 28 jours
  • Béton rapide : prise 4-6 h, durcissement 3-5 jours
  • Béton ultra-rapide : prise 1-2 h, durcissement 24-48 h
  • Additifs : accélérateurs, agents hydrofuges
Type de béton Temps de prise initial Durcissement approximatif Utilisation recommandée
Standard 24-48 heures 28 jours Projets classiques, durabilité maximale
Rapide 4-6 heures 3-5 jours Travaux sous contraintes de temps
Ultra-rapide 1-2 heures 24-48 heures Interventions urgentes, petites réparations

Techniques et bonnes pratiques pour optimiser le séchage du béton lors du scellement d’un poteau #

Pour assurer un séchage efficace, le travail commence dès la préparation du trou. Le fond doit être stabilisé, souvent à l’aide d’une couche de graviers bien tassée, assurant un drainage adéquat et évitant ainsi l’accumulation d’eau qui retarderait le séchage du béton.

Les parois du forage doivent être dépoussiérées et dégagées afin d’optimiser l’adhérence du béton. Un béton prêt à l’emploi est généralement recommandé, bien que certains professionnels préfèrent mélanger eux-mêmes selon les conseils des marques comme Parex ou Sika pour ajuster parfaitement le dosage.

À lire Combien de temps faut-il pour que le béton sèche après le scellement d’un poteau ?

Pour une pose homogène, le béton doit être mélangé soigneusement pour éviter toute formation de grumeaux et coulé rapidement après préparation. Le compactage est essentiel pour éviter les bulles d’air et favoriser une prise uniforme. Une fois coulé, il importe de protéger le scellement contre les intempéries, surtout pluie et vent, sans obstruer la ventilation naturelle qui aide au séchage.

  • Stabiliser le fond avec gravier tassé
  • Nettoyer les parois du trou
  • Utiliser béton prêt à l’emploi ou mélange dosé selon besoins
  • Mélanger et couler rapidement et uniformément
  • Compacter pour éviter bulles d’air
  • Protéger de la pluie et vent fort
Étape But Recommandations
Préparation du fond Drainage et stabilité Gravier tassé, fond propre
Nettoyage des parois Adhérence maximale Enlever poussières et débris
Choix du béton Adaptation selon projet Béton prêt à l’emploi ou dosé maison
Pose et compactage Homogénéité et résistance Coulage rapide, compactage soigné
Protection pendant séchage Prévention contre intempéries Bâche, film plastique, ventilation

Précautions spécifiques selon l’usage du poteau et la nature du projet #

Le rôle et la charge du poteau dictent des précautions adaptées. Par exemple, pour une clôture légère, il est généralement conseillé d’attendre un minimum de 72 heures avant de fixer les éléments. Pour un portail, supportant des contraintes mécaniques plus fortes, un délai de 7 jours est recommandé avant mise en service. Une pergola exige un choix similaire avec un temps d’attente souvent de 5 jours, tandis qu’un carport requiert un soin plus rigoureux, avec une attente possible jusqu’à 14 jours pour garantir une stabilité parfaite.

Les poteaux en bois doivent systématiquement recevoir un traitement anti-humidité à leur base, car l’interaction avec le béton peut favoriser la pourriture sans précaution. Pour les poteaux métalliques, un traitement anticorrosion est vivement conseillé afin de prolonger la durée de vie de l’installation.

Enfin, l’adaptation des techniques de scellement et des matériaux est clé pour que le séchage ne compromette jamais la tâche finale, en particulier dans les régions soumis à des conditions climatiques extrêmes, comme le gel ou les fortes chaleurs. Dans ces contextes, des fournisseurs tels que Lafarge, Ciments Calcia, ou EQIOM proposent des produits spécialisés.

  • Clôture légère : attendre 72 heures avant fixation
  • Portail : délai conseillé 7 jours
  • Pergola : 5 jours minimum avant mise en charge
  • Carport : 14 jours pour solidité optimale
  • Traitement poteaux bois : anti-humidité préventif
  • Traitement poteaux métalliques : anticorrosion
Usage Temps d’attente avant charge Précautions spécifiques
Clôture légère 72 heures Étayage simple, pas de surcharges
Portail 7 jours Étayage renforcé, traitement anticorrosion
Pergola 5 jours Traitement bois, protection contre UV
Carport 14 jours Matériaux robustes, béton haute résistance

FAQ pratique sur le temps de séchage du béton pour scellement de poteau #

  • Combien de temps avant de pouvoir fixer un portail sur un poteau scellé ?
    Il est préférable d’attendre au moins 7 jours pour un scellement classique afin d’assurer une bonne résistance avant toute charge mécanique importante.
  • Peut-on utiliser un béton à prise rapide pour un poteau enterré ?
    Oui, les bétons rapides ou ultra-rapides sont adaptés pour des interventions nécessitant une mise en service rapide, mais il faut s’assurer que le durcissement atteint la résistance requise.
  • Que faire si la météo prévoit de la pluie après le scellement ?
    Protéger impérativement le scellement avec une bâche ou un film plastique pour éviter qu’une pluie ne perturbe la prise du béton.
  • Le poteau en bois doit-il recevoir un traitement avant scellement ?
    Oui, il faut appliquer un produit anti-humidité à la partie enfouie pour éviter la pourriture due au contact prolongé avec le béton humide.
  • À quelle température doit-on réaliser le scellement pour optimiser le séchage ?
    La fourchette idéale est comprise entre 15 et 25 °C pour un séchage homogène et sans défauts.
Baptiste actu-maison.fr
Baptiste

Passionné de bricolage et toujours à l'affût des nouvelles tendances en décoration intérieure.

Actu-maison est édité de façon indépendante. Soutenez la rédaction en nous ajoutant dans vos favoris sur Google Actualités :

Partagez votre avis

Nos partenaires (3)

  • maxilots-brest.fr

    maxilots-brest est un magazine d’actualité en ligne qui couvre l’information essentielle, les faits marquants, les tendances et les sujets qui comptent. Notre objectif est de proposer une information claire, accessible et réactive, avec un regard indépendant sur l’actualité.

  • meliwan.fr

    Meliwan est un site dédié à l’univers de la maison et de la décoration, où chaque espace trouve son inspiration. Entre travaux, immobilier et jardin, découvrez des conseils pratiques, des idées d’aménagement et des tendances pour créer un intérieur et un extérieur qui vous ressemblent.

  • oneprestige.fr

    OnePrestige est un magazine en ligne dédié à l’univers auto et moto, mêlant actualité, passion mécanique, conseils administratifs et mobilité moderne. De la voiture sportive aux deux-roues, en passant par les démarches et l’actualité du secteur, OnePrestige accompagne les passionnés comme les conducteurs du quotidien.
